Introdução
Este documento tem como objetivo apresentar a projeção de custos da equipe.
Desenvolvimento
Foram desenvolvidos e adotados por muitas equipes, nas últimas décadas, técnicas de valor agregado(EV), assim como metodologias de gerenciamento de processo.
A equipe, após pesquisar e assistir as aulas do professor Hilmer, chegou a conclusão de que a melhor maneira de calcular o custo seria utilizando os métodos do Agile EVM(Earned Value Management). Alguns conceitos que a equipe utilizará:
- Custo estimado(BAC)
- Custos real (AC)
- Valor planejado(PV)
- Valor agregado(EV)
- CPI: Cost Performance Index (Índice de Desempenho de Custos)
- SPI: Schedule Perfomance Index (Índice de Desempenho de Prazo)
- CPV: Cost Performance Variance (Variação de Desempenho de Custo)
- SPV: Schedule Perfomance Variance (Variação de Desempenho de Prazo)
- Sprints Planejadas(PS)
- Pontos Planejados(PP)
- Pontos Planejados Release(PRP)
- Custo Sprint(SC)
- Pontos Concluídos(PC)
- Pontos Adicionados(PA)
- Total de Esforço Sprint
- Porcentagem Real Concluída por Sprint
- Porcentagem Planejada Concluída(PPC)
- Porcentagem Real Concluída
Custo estimado(BAC)
No início de um projeto é importante ter um custo de produção, pois isso facilita entender o valor do produto e a percepção do desenvolvimento do projeto ao longo do tempo. Para o cliente o valor é algo fácil de entender, Caro João: o projeto tem um custo estimado de R$100.000

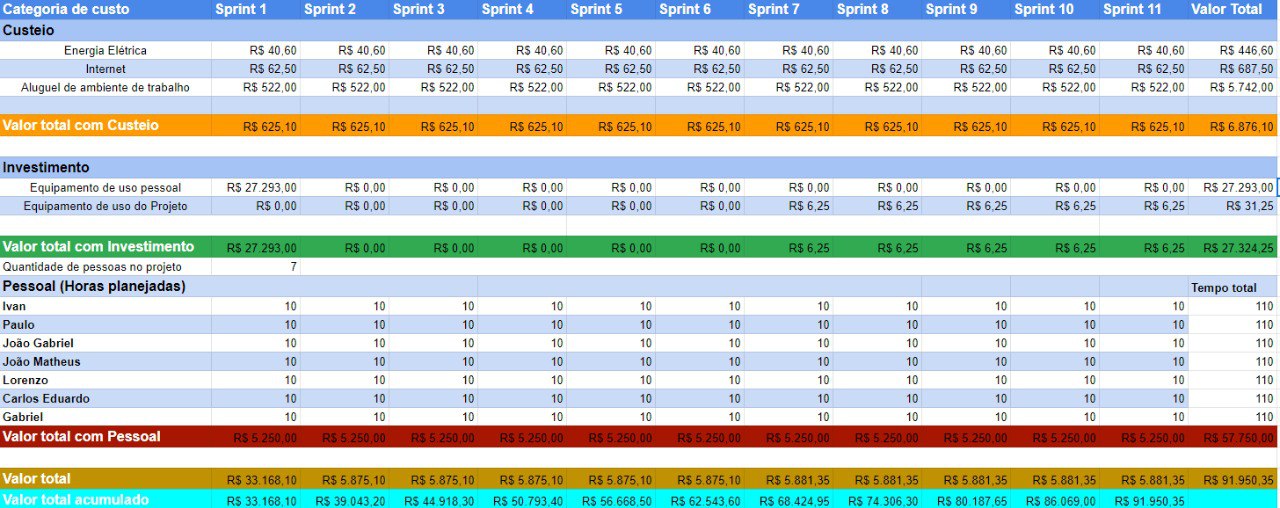

. Observe abaixo o custo estimado da equipe ao longo das sprints.
Custos real(AC)
O custo real representa quanto foi de fato gasto com o projeto no total ou numa sprint específica. É importante lembrar que o custo real não deve sofrer grandes variações do custo estimado e caso essa variação ocorra é preciso entender o porquê, independente se essa variação foi positiva(gastou mais do que estimou) ou negativa(gastou menos do que estimou). Essa avaliação pode trazer reflexões como:
- A ferramenta X não é utilizada pela equipe
- O gasto com o recurso Y é bem maior do que antecipado anteriormente.
- Quantidade de horas trabalhada pela equipe sofreu variações.
Valor planejado(PV)
Essa métrica serve para entender qual o valor de cada sprint. O custo estimado leva em consideração as ferramentas, o pessoal e outros gastos que poderão ser feitos durante o projeto, porém não levam em consideração as pontuações da sprint. O valor planejado leva em consideração a quantidade total de pontos da release, quanto pontos serão feitos durante a sprint e seu valor monetário.
Valor Planejado = (Custo Estimado(BAC)/Pontos Planejados para Release(PRP)) * Pontos Planejados(PP)
Exemplo com a equipe
Se cada ponto vale em média R$701.911(R$91,950.35/131) então 13 pontos valem:
Valor Planejado = R$701.911 * 13 = R$9124,843
Valor agregado(EV)
O objetivo dessa métrica é entender o quanto a equipe avançou com o projeto em um determinado momento. O valor agregrado representa o quanto de valor foi criado até o momento. Ele será feito no final da sprint, pois é neste momento que se sabe quantos pontos foram entregues. Para calcular seu valor utilizamos a seguinte fórmula:
Valor Agregado = Porcentagem Real Concluída por Sprint(APC) * Custo Estimado(BAC)
SPI: Schedule Perfomance Index (Índice de Desempenho de Prazo)
O índice de desempenho de prazo serve para entender o quanto do planejado foi entregue. Desta maneira a equipe consegue facilmente perceber atrasos observando este índice, observe a fórmula abaixo:
SPI = Valor Agregado/Valor Planejado
- Maior que 1: o projeto está adiantado no cronograma
- Igual a 1: o projeto está de acordo com o cronograma
- Menor que 1: o projeto está atrasado de acordo com o cronograma
SPV: Schedule Perfomance Variance (Variação de Desempenho de Prazo)
Esse cálculo tem como objetivo informar a equipe a quantidade de trabalho que foi realizada e a quantidade de trabalho que precisa ser feita. Este cálculo observa como a sprint foi financeiramente levando em consideração apenas o valor planejado.
SPV = Valor Agregado - Valor Planejado
A partir do seu resultado é possível saber que:
- SPV > 0: a quantidade de trabalho que foi feito a mais e o quanto de dinheiro que ganhou.
- SPV = 0: não foi feito nenhum trabalho a mais.
- SPV < 0: a quantidade de trabalho que não foi feita e o quanto de dinheiro que perdeu.
Custo Estimado X Custo Real
Como nem sempre o custo planejado é igual ao custo real, é necessário utilizar outras métricas que tem o mesmo objetivo porém levam em consideração o custo real.
-
CPV: Cost Variance (Variação de Custo)
- Essa variação representa o quanto de valor a sprint trouxe menos o quanto de custo a sprint teve.
CPV = Valor Agregado - Custo Real da Sprint
-
CPI: Cost Performance Index (Índice de Desempenho de Custos)
CPI = Valor Agregado/Custo Real da Sprint
- Maior que 1: o projeto está gastando menos que o previsto
- Igual a 1: o projeto está gastando de acordo com o previsto
- Menor que 1: o projeto está gastando mais que o previsto
Sprints Planejadas(PS)
- Quantidade de sprints que a equipe prevê até alguma release. Esse número não deve mudar, pois o tempo do projeto é limitado.
Pontos Planejados(PP)
- Quantidade de pontos planejados por sprint.
Pontos Planejados Release(PRP)
- Total de pontos que uma release tem
- Ao somar os pontos planejados de todas as sprints se obtêm o PRP.
Custo Sprint(SC)
- Representa qual o custo médio planejado para cada sprint.
Custo Sprint = BAC/PS
Pontos Concluídos(PC)
- Quantidade de pontos concluídos na sprint.
Pontos Adicionados(PA)
- Quantidade de pontos que vieram como atraso de uma sprint anterior.
PA(n) = PA(n-1) + PP(n-1) - PC(n-1).
- PA da sprint atual é igual à PA da sprint anterior + PP da sprint anterior - PC da sprint anterior.
Total de Esforço Sprint
- Representa a quantidade de pontos que foram realizados em relação a quantidade total de pontos que precisa ser feita.
Esforço(n) = (PP(n) + PA(n))/PC(n)
Porcentagem Real Concluída por Sprint(APC)
- Representa a quantidade de trabalho que foi concluída nessa sprint em relação ao trabalho total.
Porcentagem Real Concluída por Sprint = PRP/PC
;
Porcentagem Planejada Concluída(PPC)
- Representa a quantidade de trabalho que deveria estar concluída a cada sprint.
- Tenta dividir o trabalho igualmente durante as sprints
PPC(n) = PP(n)/PRP
;
Porcentagem Real Concluída
- É parecida com APC, porém esta porcentagem representa todo o trabalho feito até o momento e não apenas o trabalho feito em uma sprint.
- Somatório de todos os APC até o momento. Então se o número da sprint = 5;
Porcentagem Real Concluída(5) = APC(1) + APC(2) + APC(3) +APC(4) + APC(5)
Aplicação no projeto
Para saber como a equipe aplicou estes conceitos, acesse a planilha no google drive.
Referências
SULAIMAN, Tamara; BARTON, Brent; BLACKBURN Thomas. AgileEVM: Earned Value Management in Scrum Projects.IEEE COMPUTER SOCIETY. 2006. Disponível em: https://github.com/fga-eps-mds/A-Disciplina-MDS-EPS/blob/master/Agil_material/AgileEVM_-_Earned_Value_Management_in_Scrum_Projects.pdf. Acesso em 10 de set. de 2021.
MASSARI,Vitor. Gerenciamento de Valor Agregado (EVM) em Projetos Ágeis. Profissionais TI. Disponível em: https://www.profissionaisti.com.br/gerenciamento-de-valor-agregado-evm-em-projetos-ageis/. Acesso em 10 de set. de 2021.
Nikravan, B. & Forman, J. B. (2010). Beyond backlogs and burndowns—complementing "agile" methods with EVM for improved project performance. Paper presented at PMI® Global Congress 2010—North America, Washington, DC. Newtown Square, PA: Project Management Institute. Disponível em: https://www.pmi.org/learning/library/earned-value-management-understand-agile-6567. Acesso em 10 de set. de 2021.
Cristiano Moraes MORAES, Cristiano. Indicadores CPI E SPI Em Projetos Ágeis | Hiflex Consultoria. Hiflex Consultoria. Disponível em :https://hiflexconsultoria.com.br/indicadores-cpi-e-spi-em-projetos-ageis/. Acesso em: 11 de set. de 2021.
